单项选择题
1、 地下燃气管道不能从()的下面穿越。
A.公路
B.铁路
C.大型构筑物
D.桥梁
2、刚性挡土墙在填土重压有哪些用途下,背离填土一侧移动,使土体开始剪裂,并产生连续滑动面,此时的土重压称为()。
A.水平推力
B.静止土重压
C.主动土重压
D.被动土重压
3、 关于燃气管道钢制凝水缸安装需要的说法,错误的是()。
A.安装前,应按设计需要对外表面进行防腐处置
B.安装前,应按其商品标准需要单独进行强度和严密性试验
C.安装完毕后,凝水缸抽液管的防腐应比同管道的防腐高中一年级等级
D.需要按现场实质状况,安装在所在管段的最低处
4、 按锚固原理分,先张法预应力混凝土构件中的预应力筋是()。
A.支承锚固
B.楔紧锚固
C.握裹锚固
D.组合锚固
简答卷
5、
某城市桥梁工程,使用钻孔灌注桩基础,承台尺寸为:长8 m、宽6 m、高3 m,粱体为现浇预应力钢筋混凝土箱梁。跨越有道路部分,梁跨度30 m,支架高20 m。桩身混凝土浇筑前,项目技术负责人到场就施工办法对作业职员进行了口头交底,随后立即进行1号桩桩身混凝土浇筑,导管埋深维持为0.5~1.0 m。浇筑过程中,拔管指挥职员因故离开现场。后经测试表明1号桩出现断桩。在后续的承台、梁体施工中,施工单位采取了以下手段:
针对承台大体积混凝土施工编制了专项策略,采取了如下防裂缝手段:①混凝土浇筑安排在一天中气温较低时进行;②依据施工正值夏天的特征,决定使用浇水保养维护;③按规定在混凝土中适当埋入大石块。
项目部新购买了一套性能较好、随机合格证齐全的张拉设施,并立即投入用。
跨越既有道路部分为现浇梁施工,使用支撑间距较大的门洞支架,为此编制了专项施工策略,并对支架强度做了验算。
回答第题
指出项目技术负责人在桩身混凝土浇筑前技术交底中存在的问题,并给出正确做法。
6、 依据现场条件,顶管应从那一个工作坑始发?说明理由。
7、背景资料给出的计划工作及持续时间表补络计划图的其余部分
8、背景资料
某项目部承建生活垃圾填埋场工程,一层填埋场防水层位土工合成材料膨润垫(GCL),一层防渗层为高密度乙烯膜,项目部招标形式选择了高密度聚乙烯膜提供商级专业焊接队伍。工程施工中发生了如下事件:
① 原拟堆置的土方改成外运,增加工程本钱。为做好索赔管理工作,经现场监理工程师签认,打造了正式准确的索赔管理台账。索赔台账包含索赔意向提交时间索赔结束时间索赔申请工期和金额,每笔索赔都进行登记。
② 临时便道占用城市绿地,项目部上报建设单位,建设单位赞同。
③ 为满足高密度聚乙烯膜焊接进度需要,专业焊接队伍购进一台焊接机,经外观验收,立即进场作业。
④ 为给高密度聚乙烯膜提供场地,对GCL层施工水平采取抽样检验方法检验,被水平监督局勒令停工,限时改正。
⑤ 施工单位拟定的GCL施工程序为:验结束地基础→择防渗层土源→施工现场根据相应的配比拌合土样→土样现场堆铺压实→分层施工同步检验→工序检验达标完成。
问题:
1. 结合背景材料简述填埋场的土方施工应怎么样控制本钱。
2. 索赔台账是不是是施薪资料?还应该包含什么内容?
3. 给出②件的正确处置办法。
4. 给出③件的正确处置办法。
5. 事件④,水平监督部门对GCL施工水平发出限时整改真的缘由是什么?理由是什么?
6. 补充事件⑤GCL施工工序的缺失环节。
9、背景资料
某公司承建了一项市政排水管道工程,管道为DN1200mm的混凝土管,合同价为1000万元,使用明挖开槽施工。

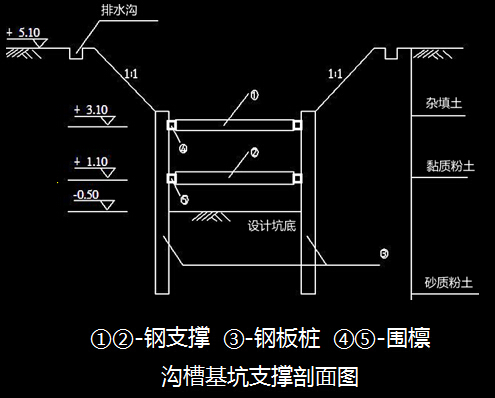

项目部进场后立即编制施工组织设计,拟将表层杂填土放坡挖除后再打设钢板桩,设置两道水平钢支撑及型钢围檩,沟槽支护如下图所示。沟槽拟使用机械开挖至设计标高,清槽后浇筑混凝土基础:混凝土直接从产品混凝土输送车上卸料到坑底。
在施工至下管工序时,发生了如下事件:吊车支腿距沟槽边缘较近导致沟槽局部变形过大,致使吊车倾覆;正在吊装的混凝土管道掉入沟槽,致使一名施工职员重伤。施工负责人立马上伤员送到医院救治,同时将吊车拖离现场,用了两天时间对沟渠进行清理加固。在这类工作完成后,项目部把事故和处置状况汇报至上级主管部门。
问题:
1.依据建造师执业工程规模标准,本工程是小型、中型还是大型工程?说明该工程规模的限定条件。
2.本沟槽开挖深度是多少?
3.用图中序号①~⑤及“→”表示支护体系施工和拆除的先后顺序。
4.指出施工组织设计中错误之处并给出正确做法。
5.按安全事故类别分类,案例中的事故是哪类?该事故处置过程存在什么不妥之处。
10、背景资料:
某道路工程总承包单位为A公司,合同总工期为180d。A公司把雨水管工程分包给B公司。B公司依据分包项目工程量、施工策略及计划投入的工料机,编制了管线施工的进度计划。工程推行后,因为分包单位与总承包单位进度计划不协调,导致总工期延长为212d。
路基工程施工时,A公司项目部发现某里程处存在一处勘察资料中没提及的大型暗浜。对此,施工单位设计了处置策略,使用换填法进行了处置。
施工后,A公司就所发生的事件对建设单位提出索赔需要,建设单位需要A公司提供索赔依据。
问题:
1.补充B公司编制雨水管施工进度计划的依据,并指明A、B两公司处置进度关系的正确做法。
2.承包商处置暗浜应按什么程序进行?
3.施工单位可索赔的内容有什么?依据索赔内容应提供什么索赔依据?
